Redovan godišnji remont postrojenja i opreme u Hidroelektranama na Trebišnjici

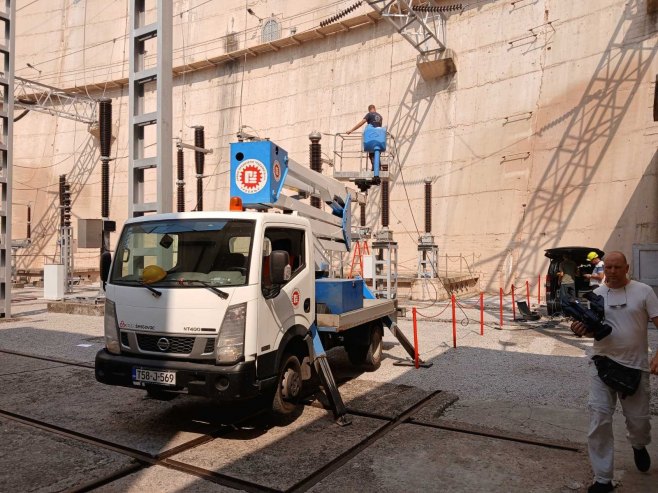

U preduzeću Hidroelektrane na Trebišnjici juče je počeo redovni godišnji remont postrojenja i opreme. Trajaće 44 dana, a planirano je da u tom periodu bude urađen remot opreme i agregata HE Trebinje 1, pregled razvodnog i drugih postrojenja, beznaponsko stanje trajaće 14 dana.

Remont tri agregata trajaće po deset dana. Biće urađen i remont HE Trebinje 2, u trajanju od 15 dana, kao i remont HE Dubrovnik u trajanju od 33 dana.

Bezvodno stanje u tunelu za HE Dubrovnik trajaće 12 dana.

Kota Hidroakumulacije „Bileća“ trenutno je 350 metara nadmorske visine, i ne dopušta rad agregata.

Do daljnjeg će se domaći elektroenergetski sistem oslanjati na proizvodnju termoelektrana, a nedostajuće količine biće uvožene.



Izvor: RTRS

BONUS VIDEO

Slični članci

U Trebinju pogoršan kvalitet vazduha zbog širenja dima sa požarišta u okruženju

Urednik

U Srpskoj rođene 34 bebe, u nevesinjskom porodilištu dva poroda

Urednik

Tamara Tomović: Hoćemo na njemački? Upis je počeo!

Urednik

Stabilna požarišta u Trebinju, vazduh u gradu i dalje zagađen

Urednik

Premijerno izdanje turnira u nožnom tenisu privuklo pažnju Nevesinjaca

Urednik

Ugašen požar u selu Korita kod Bileće

Urednik

Nove mogućnosti saradnje Trebinja sa kineskim investitorima

Urednik

Teška noć u Koritima: Požar pod kontrolom, komandir pohvalio reportera ATV-a Bojana Nosovića

Urednik

MONTISA: Moderne montažne kuće prilagođene savremenom životnom stilu

Urednik

Ova web stranica koristi kolačiće za poboljšanje vašeg iskustva. Pretpostavljamo da se slažete sa ovim, ali možete odustati ako želite. Prihvati Pročitaj više
